日期:[2016年11月26日] -- 牡丹晚报 -- 版次:[A9]
江西丰城电厂坍塌事故致74人死亡

13名项目相关人员被控制

新华社消息 记者从江西丰城电厂“11·24”事故救援指挥部获悉,截至25日11时30分左右,事故现场清理搜索工作结束,事故处理重心已全面转入善后和事故原因调查。
   记者在丰城电厂 “11·24”事故救援工作调度会上了解到,25日上午,救援人员及警犬在事故现场采取分片巡查、交叉巡查、综合巡查等多种方式,进行了最后的全面搜索。截至11时30分全面搜索工作结束,确认现场已无被埋人员。与此同时,事故现场进行警戒限制,保护现场,以利事故原因调查。
   目前,已有30多名遇难者的家属近200人陆续抵达丰城市。丰城市以及邻近的高安市、樟树市腾空了一批宾馆接待家属,各宾馆均安排了医疗救助、心理辅导等工作人员。事故救援指挥部已明确对接方案,对前来当地善后的每位遇难者的亲属,至少配备4名工作人员,帮助其进行遗体认领、事故理赔以及生活照顾、心理辅导等。当地对安放在殡仪馆的遇难者遗体进行了整容。
   据了解,目前公安部门已控制13名丰城电厂三期冷却塔项目相关人员。
  施工方为赶工期提前拆除脚手架

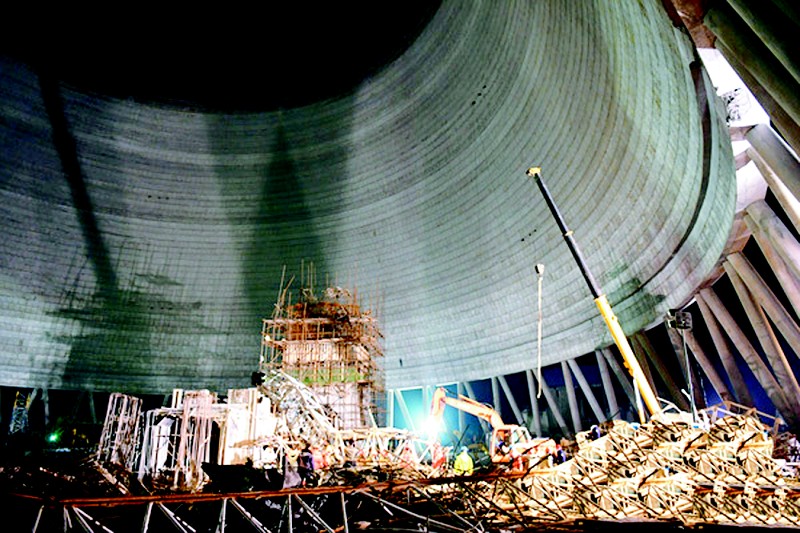

   11月24日7时40分许,江西宜春市丰城发电厂三期在建项目发生冷却塔施工平台坍塌特别重大事故。截至24日22时,确认事故现场74人死亡,2人受伤。目前,工作人员已核对确认了68名遇难者身份信息。确认身份的遇难者年龄最小的23岁,最大的53岁。当地政府正在全力做好遇难者家属接待、安抚工作。
   对于本次特别重大事故,很多人都有这样的疑问,为什么这次施工平台的坍塌会造成这么大的损失呢?首先我们先来了解这次事故的两个基本信息:
   ①事故发生的时间是早晨7点40分,正是工人交接班的时间;
   ②并不是冷却塔发生了坍塌,而是在建冷却塔时搭建的一个非常大的施工平台发生了坍塌。发生事故的冷却塔设计总高度165米,今年4月开工建设,目前该冷却塔已经施工完成70多米高。
  冷却塔是什么?它主要起哪些作用?
   国家火力发电工程技术研究中心常务副主任顾煜炯介绍,火电厂冷却塔是利用从下往上流动的空气,去冷却从上往下流动的水,这样可以形成一个循环。倒塌的设施跟冷却塔本身没什么关系,它是用于施工的一个平台。
   对冷却塔的施工,是一个土建的施工。因为它很高,需要搭一个平台一层一层地上去。这个平台上面要施工,所以要站人,底下有一些通道,上面的平台塌了之后,等于直接把通道压塌了,通道下面有作业人员。
   施工平台倒塌是罕见的。我国建国以来一直有火电厂建设,火电发展非常快,凡是火电用水冷却的电厂,都有冷却塔,要建冷却塔必然需要施工的设施和平台,这种平台安全设施标准很高。
   为什么会造成如此大的损失?
   清华大学土木水利学院建设管理系系主任方东平介绍,70人作业本身是很正常的情况,并不是交接班导致伤亡人数增加。事故的根本原因是施工装备的失效,导致后来一系列事情。
   施工方河北亿能丰城项目部工作人员高士超介绍,怀疑事故 “可能是混凝土强度没达标造成的”。为赶工期,施工方依经验,觉得混凝土已经干了,24日早上,工人们便开始拆除冷却塔外围的木质脚手架。但是由于天气原因,混凝土并没有像所想的那样干透,于是尚未干透的混凝土开始脱落,最后坍塌。不过,这一说法还有待调查。
   事故目击者张师傅回忆,事发时他正在倒塌建筑下面进行浇筑,听见响声跑了出来,没有受伤。另一个高塔施工人员说,听到一阵巨响,现场一阵白烟升空。
   未来调查的重点在哪些方面?
   清华大学土木水利学院建设管理系系主任方东平介绍,一个是技术层面的,另一个是管理方面。比如,塔吊的装备设计、施工情况、是否有超载;如果涉及到塔吊司机,是不是跟司机疲劳、误操作有关等。
  延伸阅读
  该项目是江西电力建设重点工程
   丰城电厂3期工程由江西赣能股份有限公司出资建设,是江西省电力建设重点工程。
   江西赣能股份有限公司官网显示,2016年9月13日,丰城电厂3期工程“协力奋战100天”动员大会在丰城电厂3期工程总包项目部广场举行,丰城电厂3期项目建设方、总包方、监理方等参加会议。
   丰城电厂施工现场的工程介绍宣传牌中,有一块是河北亿能烟塔工程有限公司的公司简介,上面称公司专业从事冷却塔、烟囱、环保工程建设施工及项目改造。不过,有媒体报道称该公司之前进行的工程项目出现过工人伤亡的安全事故,这也有待进一步调查。据新华社
